年末攻坚正当时|中达安新能源项目建设迎风冲刺,使命必达!

时间:2025年12月05日 15:57

(来源:中达安

岁末攻坚火力全开!

中达安能源“铁军”

以昂扬姿态全力冲刺

不畏凛冬,只争朝夕

谱写绿色能源奋进华章!

三峡能源江苏大丰800MW海上风电项目

三峡能源江苏大丰800MW海上风电项目位于盐城市大丰区东北方向海域,总装机规模为800MW,由H8-1#、H9#、H15#、H17#四个场址组成。其中,H8-1#场址中心离岸距离达80公里,最远点达85.5公里,是我国当前已并网发电的离岸距离最远的海上风电项目。

项目共安装98台风电机组。机型配置多样化,其中13.6兆瓦大容量机组的应用,体现了对深远海风能资源高效利用的技术探索。项目投产后,年均发电量预计可达28.42亿千瓦时,相当于节约标煤86万吨,减少二氧化碳排放237万吨,将有力保障能源供应,有效优化区域能源结构,为江苏省高质量发展注入源源不断的绿色电能。

2025年11月13日,三峡江苏大丰800兆瓦海上风电项目最后一支风机叶片精准完成安装,标志着项目98台风机吊装工作全部完成,向着全容量并网发电目标迈出坚实步伐。

凉山州西昌市牦牛山风电项目

凉山州西昌市牦牛山风电项目是由雅砻江流域水电开发有限公司投资开发建设,项目位于凉山州西昌市西侧的牦牛山-磨盘山山脊。

牦牛山风电场建设规模600MW,共安装单机容量96台6.25MW风电机组,新建2座升压站和相应场内集电线路,平均年发电量15.66亿千瓦时,等效满负荷年利用小时数2610小时。项目建成后接入四川主网,可增加四川省清洁能源供应,助力实现“碳达峰、碳中和”目标。

自2024年8月进场以来,中达安监理团队全程严把质量关和进度关,目前项目风电场、升压站、集电线路施工稳步推进,送出工程全流程完工,为项目接入四川主网及 “双碳” 目标落地筑牢基础。

齐岳山风电场一期改造项目

齐岳山风电场一期改造项目位于湖北省利川市齐岳山地区,将采用“以大代小”改造模式,为湖北利川齐岳山风电场工程项目的改建升级,是湖北省风电场改造升级年度计划重点项目。

项目预计年发电量将由改造前的0.81亿千瓦时提升至3.02亿千瓦时,实现近三倍增长,等效满负荷利用小时数达到2340.2小时,土地资源利用效率显著提升。值得一提的是,项目还配套建设了相当于新增装机容量30%、储能时长2小时的电化学储能系统,有效增强项目消纳能力和对电网稳定性的支撑能力。

目前项目建设进展顺利,18 台风机已完成 10 台吊装,储能工程全部完工,升压站具备返送电条件,54 基送出线路铁塔组立全部完成,放线进度达 60%,预计 12 月底即可实现全容量并网,中达安监理团队全程把控改造升级关键环节,助力老风电场焕发新生。

内蒙古华电乌力吉防沙治沙及风电光伏一体化工程一期40.5万千瓦风电项目

内蒙古华电乌力吉防沙治沙及风电光伏一体化工程一期40.5万千瓦风电项目项目位于内蒙古阿拉善左旗乌力吉镇S218国道171公里处,作为阿拉善盟首个投产的该类项目,不仅让清洁能源跨越沙丘向外输送,更给当地的生态保护与经济发展插上了“双翼”,实现了清洁能源与生态经济的协同共赢。

项目共安装了40台单机容量为10MW及1台5MW的风电机组。自2025年6月开工建设以来,仅用时4个月便实现了从无到有的跨越,充分展现了新能源建设的“加速度”。项目全面投运后,年发电量可达11.36亿千瓦时,可满足约30万户家庭全年用电需求,节约标煤34.25万吨,减少二氧化碳排放量约95.88万吨。

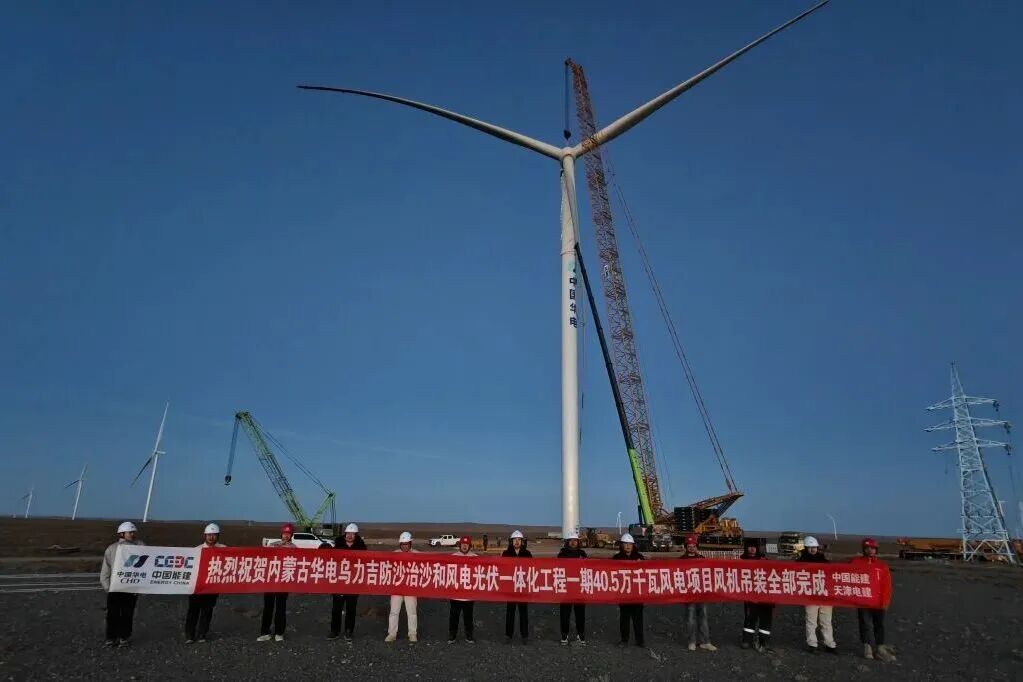

目前,项目已实现顺利并网,风机全部吊装完成并进入验收消缺阶段,正在加速推进,全力冲刺全容量投运目标。

中广核广东台山隆文风电场效能提升(大代小)项目

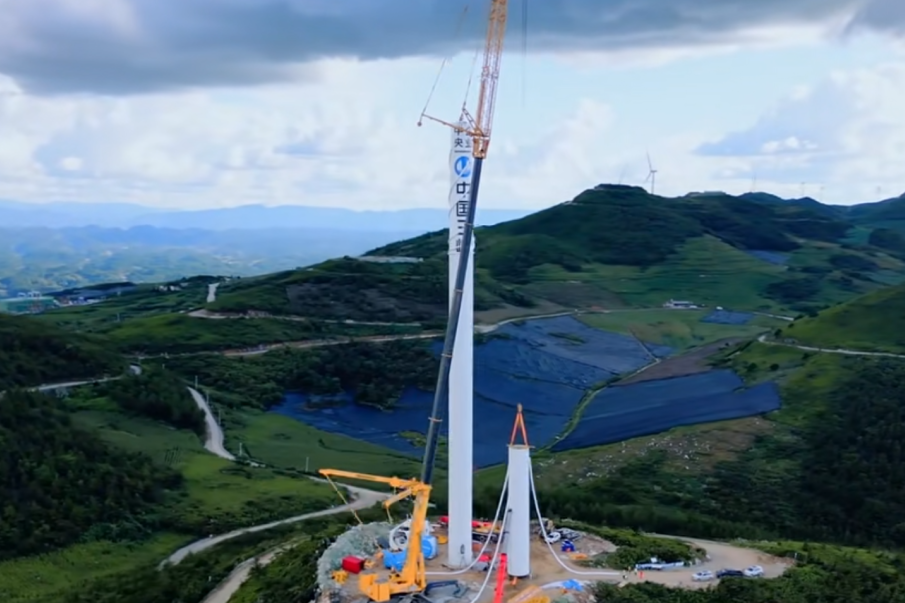

中广核广东台山隆文风电场位于广东省江门市台山广海镇、端芬镇、汶村镇境内,项目通过 "大代小" 改造,拆除145台旧风力发电机组,安装38台单机容量达8000kW的新型风力发电机组,将风电场总装机容量从原来的125MW提升至300MW,装机规模实现翻倍增长。

改造后的隆文风电场能源产出能力实现质的飞跃,年发电量增至7.5亿千瓦时,大幅提高了自身的能源利用效率。每年可减少二氧化碳排放48万吨,为优化能源结构、促进经济社会绿色转型注入更多动力。

目前,项目多环节均完成既定施工任务,专项方案全部报审通过,下一步,将全力推进基础施工、线路敷设及设备安装等工作,加快项目进度。
