自四川华电宜宾三江新区100兆瓦/200兆瓦时电化学储能电站正式投运近一年以来,始终稳定运行,发电量已超632万千瓦时,可满足约2000户家庭1年的用电量。作为四川省首批新型储能示范项目之一,采用了国际先进的高能量密度的磷酸铁锂电化学电池技术,有效减少20%的占地面积和降低运维成本,不仅为区域优化能源结构、保障电力供应提供了坚实支撑,更成为了推动地方绿色低碳发展的重要引擎。
在“双碳”目标引领能源行业变革的时代背景下,新型储能产业迎来高速增长。2024年,东方电气集团所属东方设计依托深耕储能领域多年的技术积淀、跨省项目协同执行的丰富经验以及专业的执行团队,成功中标四川华电宜宾三江新区100兆瓦/200兆瓦时电化学储能电站项目,在东汽精神的引领下,百日攻坚,实现在首批示范项目中首个投产。

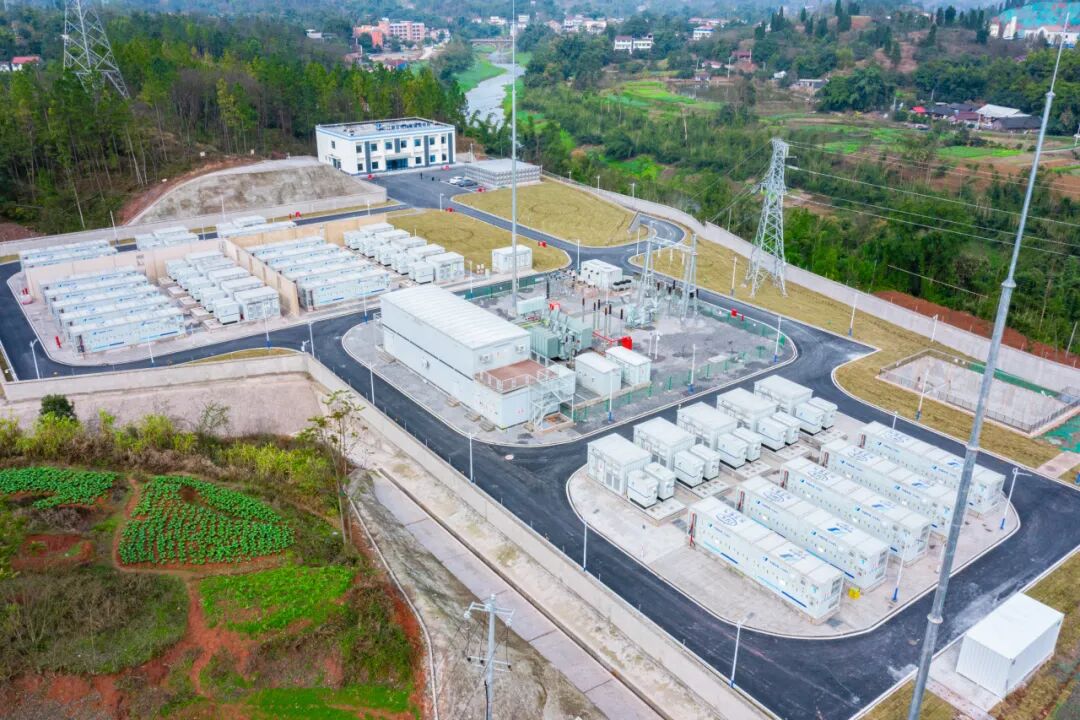

项目全景
01
逆境开局,迎战“秋老虎”
2024年9月,持续高温天气打破了当地气象纪录。项目合同刚落笔,这个“秋老虎”便给了项目团队一个结结实实的“下马威”。施工现场坡地连绵,热浪如蒸笼般在沟壑间翻涌,草木萎靡不振,连风吹过都带着灼人的温度。
面对不足100天的工期,项目经理倪泰文带领工程设计团队宋文帅、罗斌、叶帆等成员,毅然投入这场与时间赛跑的攻坚战。
“当时的情况确实艰难。”倪泰文说道,“我们面临了极端天气、紧迫工期和复杂技术难题三重困难,但东汽精神支撑着我们不断向前,必须要做到全力以赴。”

项目全景
在临时搭建的指挥部里,团队成员们顶着烈日酷暑进行现场勘测和技术决策。图纸铺满地面,汗水不断浸透衣衫,他们只能不断用手扇风降温,大量饮水解渴,困极了就轮流趴在桌子上小憩片刻。
就是在这样艰苦的条件下,团队完成了五个日夜的高强度论证和决策。倪泰文鼓励大家,“计划往前排一分、行动往前赶一步、准备往前做一层,这样后续工作才能有条不紊地进行。”
通过对项目的深入剖析,团队将复杂的工程执行细节拆分为供货、执行、手续三大板块,创立了“专人专项”作战体系——专人紧盯设计出图,专人驻守设备厂商保供催货,专人负责30天内攻克近50项手续办理。这种精细化分工、责任到人的管理模式,为后续项目高效推进奠定了坚实基础。
02
协同攻坚,跑出“东方加速度”
随着项目进入设计阶段,更多挑战接踵而至。时间紧迫、任务繁重、协同要求极高,这些都考验着团队的技术整合与团队协作能力。
各专业的团队成员为了打破部门和专业壁垒,实行集中办公、实时对接的工作模式。项目设计总工程师郭浩强说:“我们建立面对面的沟通机制,任何问题都可以在现场直接讨论解决,大幅压缩了传统设计流程中的等待和流转时间。”
项目团队十分注重系统的安全性能,在反复研讨后,最终创新采用先进的液冷热管理技术、安全的全氟己酮浸没式灭火技术、复合型气体探测耦合的火灾报警和预警技术,实现电站安全稳定运行。针对电网调峰需求,设计人员采用“高压并网+大容量储能+区域能源互补”设计思路,构建模块化布局、分级管控、电网协同的高效系统,实现了容量规模与调度灵活性的双重兼顾。
通过不懈努力,项目所有关键图纸设计都比原计划提前完成,为后续项目建设赢得了宝贵时间。郭浩强感慨道:“我们对自己的要求是技术设计要又好又快!‘24小时服务精神’不仅仅指项目执行,技术设计也要有所体现。”
03
高温博弈,赢得主动权
项目进入建设阶段后,团队采用“边勘察、边设计、边施工”的“三边”模式,虽然这样大大提高了工程效率,但也带来了更大的挑战。
为护航项目的顺利推进,设计代表长期扎根现场,随时应对处理执行过程中出现的各种技术问题,确保了“项目问题不过夜,隐患不过天”。

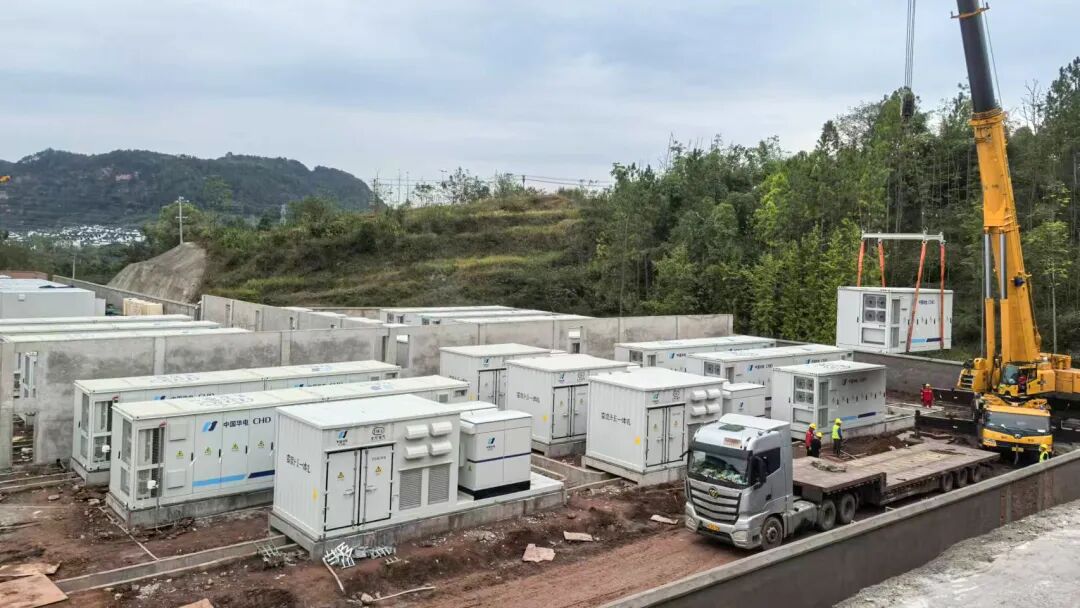

储能系统舱体完成吊装
持续高温天气为项目的混凝土浇筑环节带来了巨大挑战。为保证工程质量,该环节只能安排在夜间低温时段进行。工程师宋文帅连续多个夜晚裹着白天被汗水浸透的工装,彻夜值守在搅拌机旁,紧盯混凝土的配比和浇筑速度。
“温度控制是保证混凝土质量的关键,”宋文帅解释道,“必须保障入模温度不超过28℃,否则就会影响整体结构质量。哪怕只有一处裂缝,都会影响项目的安全运行,不能给业主‘埋雷’,这是原则!”他的声音铿锵有力。
设备运输是另一个巨大挑战。2024年10月底,40台17.5米长的储能电池舱和20台PCS一体机需要集中到货。山路狭窄、集市拥堵、转弯半径不足等问题都使这些“庞然大物”的运输过程充满了挑战。
为解决这个难题,项目团队提前半个月开始逐一考察运输路线,对每一个弯道、每一处陡坡都进行了精确测量,还创新性地提出将距离项目现场7公里的罗龙工业园设为临时集结点,通过“化整为零、分批运输”的策略,成功避开了运输高峰期的拥堵路段,最终圆满完成了设备运输任务。
“那段时间,我们项目组的成员分成几个小队,24小时轮班在运输沿线值守。每个人都要随时准备处理突发情况,确保运输过程万无一失。”倪泰文回忆道。
当最后一台设备平稳抵达项目现场时,施工方负责人不禁竖起大拇指:“这么大规模的设备运输,能够在这么短的时间内顺利完成,东方设计的组织协调能力确实令人佩服!”
04
使命达成,弘扬东汽精神
2024年12月16日,四川华电宜宾三江新区100兆瓦/200兆瓦时电化学储能电站成功并网投运,比预计时间提早了20天,成为川内首个转入商运的大型独立储能项目。
当监控屏幕上显示出“并网成功”的字样时,项目现场爆发出热烈的掌声。建设过程中大家啃下的一个个硬骨头仍历历在目,这一百个日日夜夜的艰辛付出,在这一刻得到了最好的回报。
项目结束后,业主单位发来感谢信,信中对东方设计在项目建设过程中表现出的专业水准和敬业精神给予了高度评价,对项目团队在建设过程中的辛勤付出表示感谢。
每一次出发,都是对初心最坚定的回答——东方电气人将继续弘扬可贵的东汽精神,用技术为能源结构转型“画像”,用执行力让绿色能源点亮祖国的大好河山。
