1256MW风电项目开标!四家整机商分羹

时间:2026年01月06日 09:29

2026/3/10 北京

刘老师 18911617462

1月5日,华能河北黄骅市等11个风电项目共计1950.5MW风力发电机组及其附属设备集中采购预招标(标段一、二、三)中标候选人公示。

标段一:

公告显示,第一中标候选人:三一重能,投标报价:47088万元。第二中标候选人:运达股份,投标报价:49460万元。第三中标候选人:中车山东风电,投标报价:47900万元。

标段二:

第一中标候选人:中车山东风电,投标报价:48000万元。第二中标候选人:运达股份,投标报价:48010万元。第三中标候选人:东方风电,投标报价:49200万元。

标段三:

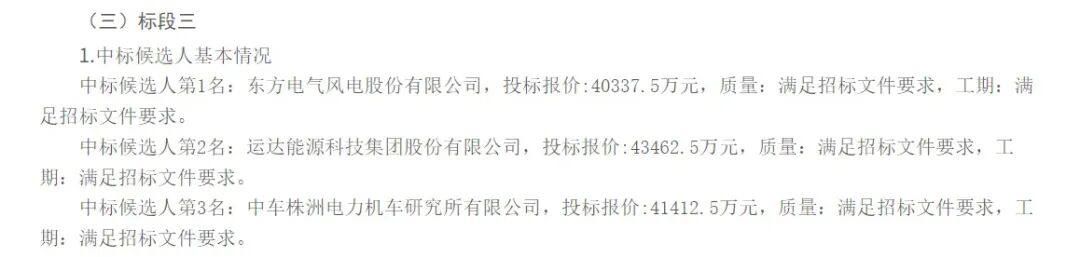

第一中标候选人:东方风电,投标报价:40337.5万元。第二中标候选人:运达股份,投标报价:43462.5万元。第三中标候选人:中车株洲所,投标报价:41412.5万元。

标段一、二、三详情如下:

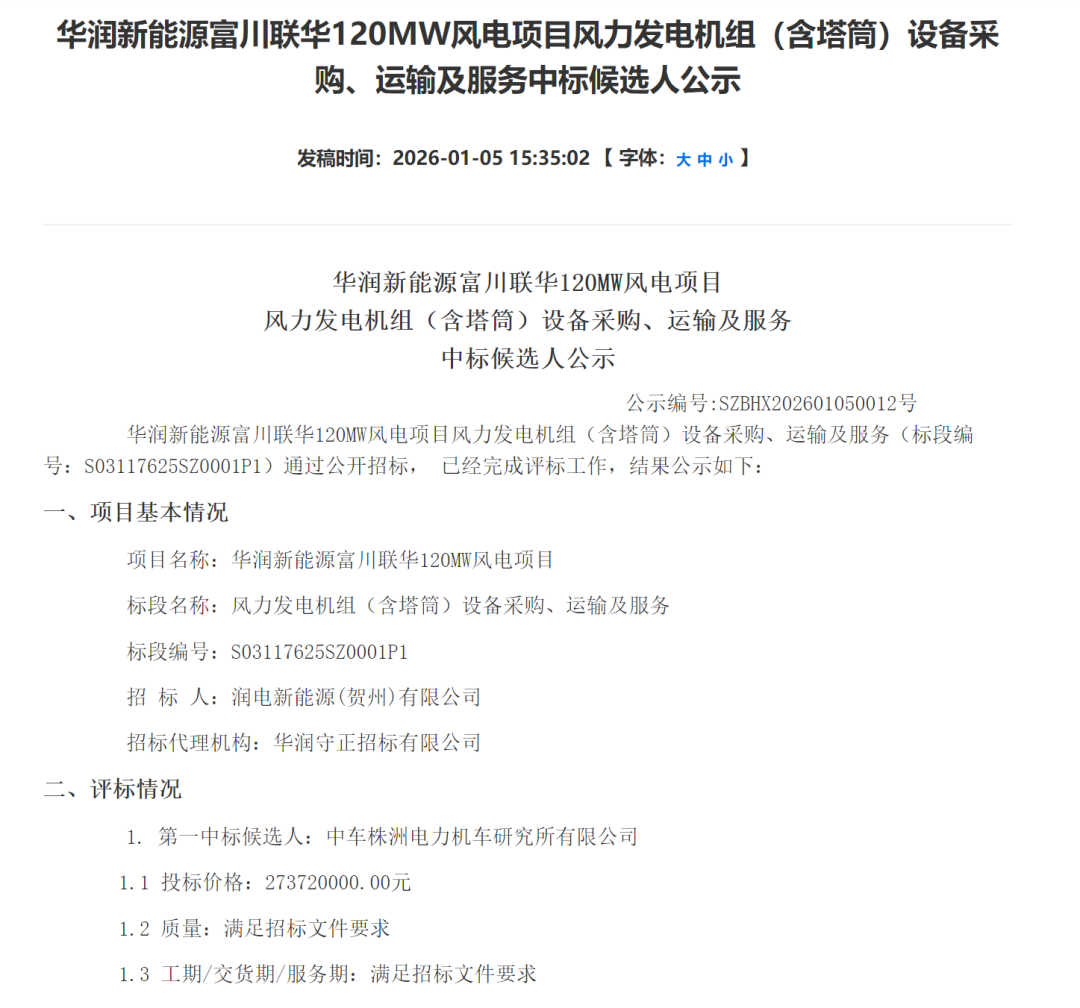

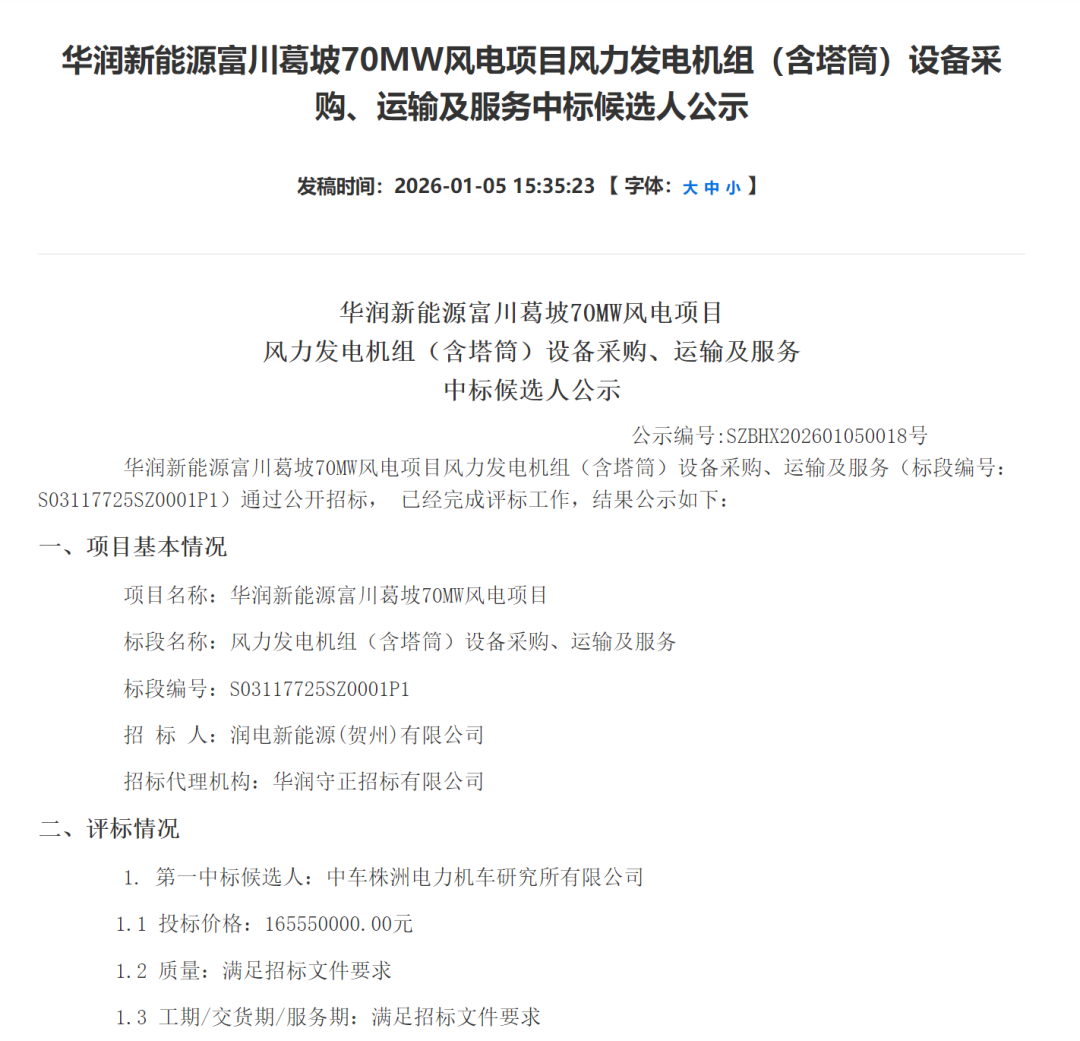

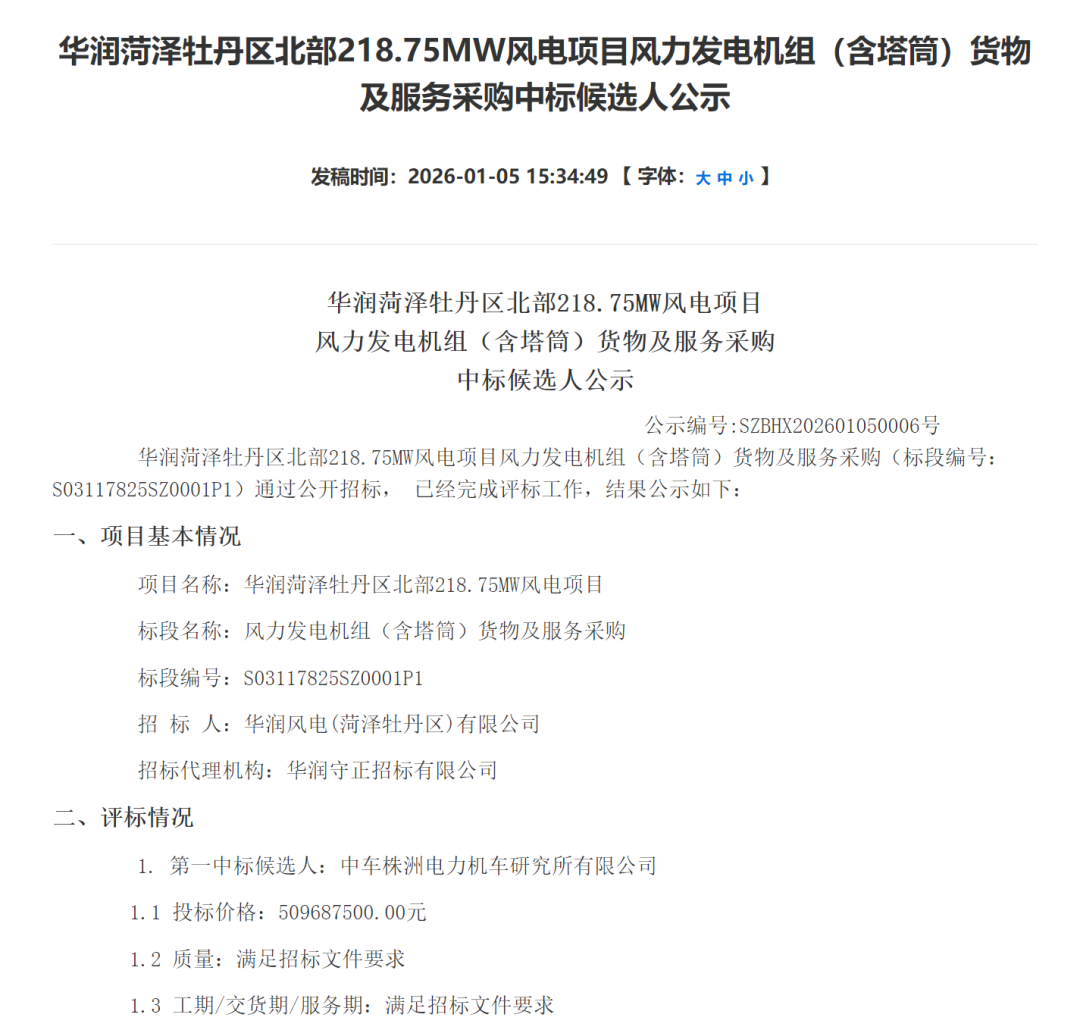

1月5日,华润电力发布华润菏泽牡丹区北部218.75MW风电项目、华润新能源富川联华120MW风电项目及华润新能源富川葛坡70MW风电项目风力发电机组(含塔筒)设备采购、运输及服务中标候选人公示,总装机规模408.75MW,中车株洲所预中标,投标总价9.49亿元。

机位数量35个,单机容量6.25MW,总容量218.75MW;

项目风机轮毂高度选用140m(22台)、150m(2台)和160m(11台)三种,塔型均选用钢混塔架,塔筒门的位置需依据各机位的洪水位高度提升(机位布置详见机位坐标表);

单台风机单位千瓦扫掠面积(叶轮直径以型式(产品)认证证书/设计评估符合证明(符合性声明)尺寸为准)不低于6.08㎡/kW,不高于6.20㎡/kW。

具体招标范围,详见招标文件第五卷技术规范书。  主要指标:  交货期/工期:基础预埋件供货时间:

2026年01月30日前提供第一批15套;

2026年03月30日前提供剩余全部预埋件。

塔筒(含混凝土塔筒、钢塔筒)供货时间:

2026年04月30日前提供第一批20套;

2026年07月20日前提供第二批15套;

风电机组供货时间:

2026年05月15日前提供第一批10套。

2026年07月15日前提供第二批10套。

2026年09月15日前提供剩余全部风电机组。

(具体供货时间以书面投产通知书中的时间为准)

项目总容量为 120MW(大于按120MW 计算),不超过 20 台风电机组;

投标机型方案整场单位千瓦扫掠面积不低于6.10 ㎡/kW;

单机容量不大于6.25MW;

如采用混排方案,混排机型不超过 2 种;

塔架型式为 15 台全钢式刚性塔架与 5 台轮毂中心高度 160 米的钢混式塔架。

注:叶尖最小离地距离不低于 14m;叶尖离边坡最小距离不低于 10m,(计算方法:轮毂中心高度-认证叶轮直径/2)。  主要指标:  交货期/工期:锚栓交货时间:

2026年3月15日 所有锚栓;

风机(含塔筒)交货时间:

2026年6月10日 第一批6套风机(含塔筒)设备;货物交付的同时,向买方提交整机质量保证期内卖方需在风电场保存至整机质量保证期满的相应的储备备品备件及消耗品,并在质保期内定期及时进行补齐,确保不因备品备件及消耗品短缺而影响风电场正常运营。

2026年7月20日 第二批8套风机(含塔筒)设备;

2026年8月15日 第三批剩余6套风机(含塔筒)设备全部到货;

实际交货日期以业主排产通知书为准。

项目总容量为70MW;(大于按70MW计算),不超过12台风力发电机组;

投标机型方案整场单位千瓦扫掠面积不低于 6.10 ㎡/kW;

单机容量不大于6.25MW;

如采用混排方案,混排机型不超过2种;

塔架型式为钢混式塔架,轮毂中心高度160米。  主要指标:  交货期/工期:风机(含塔筒)交货时间:

2026年5月25日 第一批6套风机(含塔筒)设备;第一批6套风机(含塔筒)设备货物交付的同时,向买方提交整机质量保证期内卖方需在风电场保存至整机质量保证期满的相应的储备备品备件及消耗品,并在质保期内定期及时进行补齐,确保不因备品备件及消耗品短缺而影响风电场正常运营。

2026年6月30日 第二批剩余6套风机(含塔筒)设备全部到货;

实际交货日期以业主排产通知书为准。

来源:北极星风力发电网
